Entrada en servicio por tramos

La L9 de metro conectará sus dos extremos en 2031 y se completará en 2032

La tuneladora, paralizada el último año, se pondrá en marcha en los próximos días para completar el último tramo de una obra iniciada hace más de dos décadas

Arranca el montaje de la tuneladora que completará el metro más largo de Barcelona

La consellera de Territori, Sílvia Paneque, y la primera teniente de alcalde del Ayuntamiento, Laia Bonet, atienden este lunes a las explicaciones de la la responsable de la obra de la dirección general de Infraestructuras de la Generalitat, Laura Carrasco.

Otras

Glòria Ayuso

Glòria Ayuso

Barcelona
Por qué confiar en El Periódico Por qué confiar en El Periódico Por qué confiar en El Periódico

La L9/L10 del metro tendrá por fin sus dos extremos conectados -el sur que llega al aeropuerto y Zona Franca hasta Zona Universitària con el norte que comunica La Sagrera con Can Zam- en 2031, con la entrada en servicio de cuatro estaciones: Campus Nord, Sarrià, Mandri y Sanllehy.

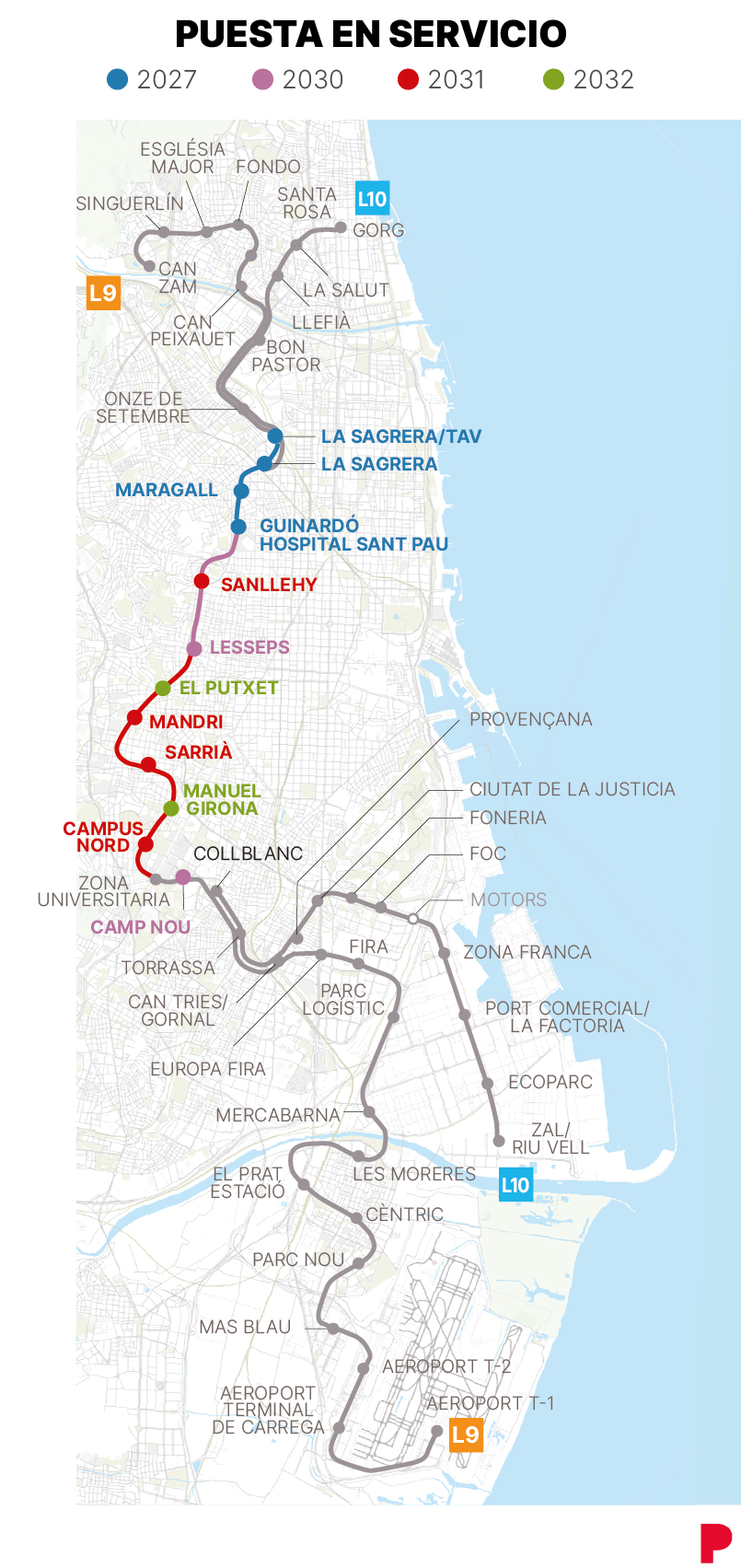

Será una puesta en servicio por tramos, para que los usuarios puedan ir beneficiándose de forma paulatina de la prolongación de la línea. Por el extremo norte, en 2027 entrará en servicio el trazado hasta la estación Guinardó/Hospital Sant Pau, comprendiendo también las paradas de Plaça de Maragall, La Sagrera, y La Sagrera TAV.

El calendario

En 2030, también por el lado norte, la línea se prolongará hasta Lesseps, cuya estación ya se abrirá ese año. También en 2030 entrará en servicio la estación de Camp Nou que permitirá a los culés contar con más opciones para dirigirse al nuevo estadio. Y ya en 2031 se podrá recorrer toda la línea L9/L10 de punta a punta, permitiendo esa esperada unión entre la L9 Sud y la L9 Nord. Significará la materialización de la conexión de cinco de los municipios más poblados de Catalunya: Barcelona, Santa Coloma de Gramenet, Badalona, l’Hospitalet de Llobregat y el Prat de Llobregat.

Pero hasta 2032 la línea no estará completada. Será entonces cuando se abran las dos últimas estaciones, las de Manuel Girona y Putxet.

Tuneladora en marcha

En una semana se pondrá en marcha la tuneladora que excavará los 1,6 kilómetros del túnel que faltan en el tramo central de la línea, en la fase final de unas obras que se iniciaron hace más de dos décadas y que han tenido que superar, en algunos momentos, la falta de presupuesto y, en otros, graves problemas técnicos. La tuneladora avanzará a razón de 130 metros al mes desde Mandri, y a finales de verano del año próximo llegará a Lesseps.

Unas 75 personas trabajan en dos turnos para controlar que todo vaya según lo previsto. Lo que se espera es una excavación que se encontrará en su camino con tres tramos muy distintos: primero unos 500 de granito, después otros 400 metros de pizarra y finalmente otro que mezcla de greses, conglomerados y pizarra.

BARCELONA 10/07/2025 Barcelona. La consellera de Territorio, Vivienda y Transición Ecológica, Sílvia Paneque i Sureda, junto a la primera teniente de alcalde de Barcelona, Laia Bonet; el consejero delegado de TMB, Xavier Flores; el secretario de Movilidad e Infraestructuras, Manel Nadal; el presidente de Infraestructuras de la Generalitat, Isaías Táboas; el director general de IFERCAT, Jordi Julià; y el director general de Infraestructuras de Movilidad, David Prat, durante la visita a los trabajos de instalación de la rueda de corte de la tuneladora de la L9, trasladada esta madrugada desde el Puerto de Barcelona hasta el pozo del carrer Mandri. FOTO de ZOWY VOETEN

Operación de descenso, en julio, de la nueva rueda de corte al pozo de Mandri, donde en los últimos dos meses se ha trabajado en su instalación en la tuneladora del tramo central de la L9, que volverá a perforar la semana próxima. / Zowy Voeten / EPC

Rueda híbrida y más robusta

Precisamente, la tuneladora ha estado hasta ahora más de un año paralizada bajo tierra tras encontrarse en su camino un subsuelo más exigente de lo inicialmente esperado. Al asomar por Mandri a mediados de 2024, se pudo comprobar su mal estado y que no podía continuar con la perforación. Este mes de julio llegó procedente de Italia la nueva rueda de corte, que ya está montada. Ahora "se ha contado con todo el conocimiento previo" y "se ha diseñado y fabricado una rueda de corte más robusta, para trabajar con mayor presión", ha explicado este lunes la responsable de la obra de la dirección general de Infraestructuras de la Generalitat, Laura Carrasco. A la vez, es "híbrida", para poder atacar un terreno que es variable entre Mandri y Lesseps. Cada vez que se supere un tramo, parará para equiparse y estar adecuadamente preparada para el siguiente tipo de terreno.

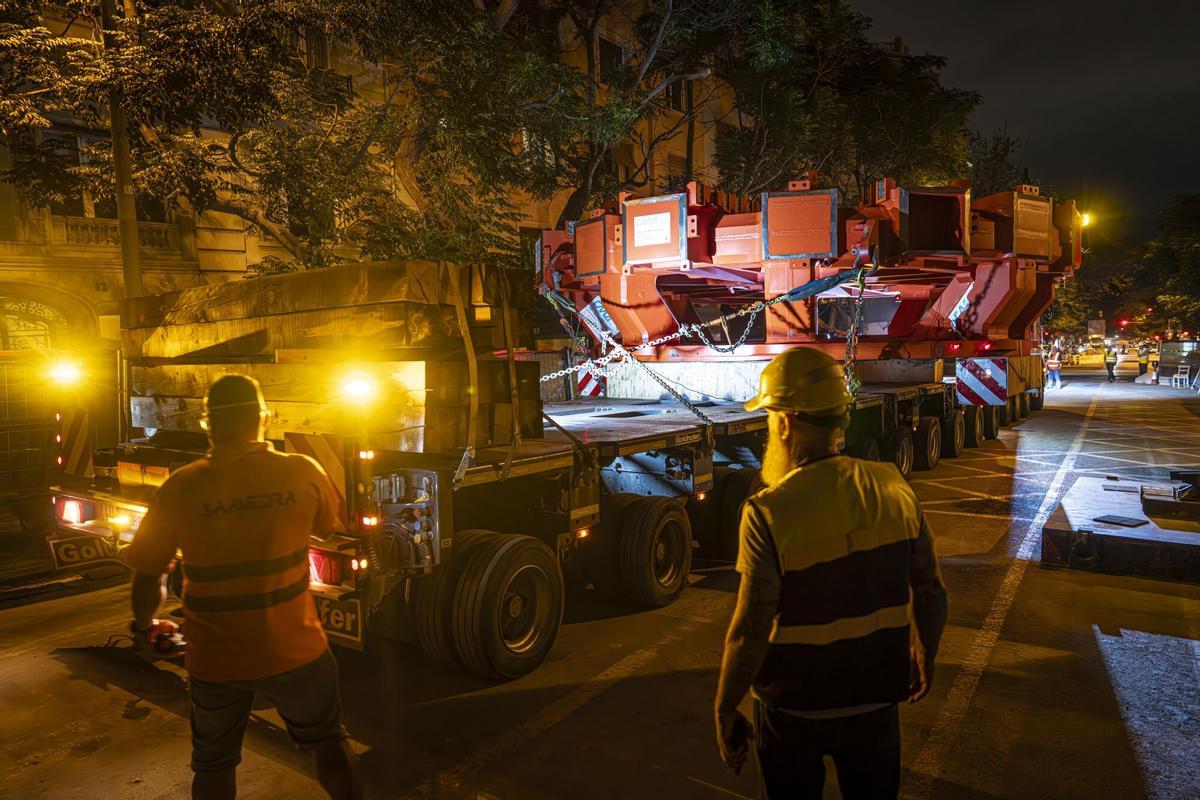

Barcelona 09/07/2025 Barcelona. Llega de noche a Barcelona la esperada rueda gigante de la tuneladora que excava la L9 del metro. Transportada en un gran tráiler desde Drassanes, ha pasado esta noche por las calles del centro de la ciudad para llegar hasta Mandri, donde este jueves se bajará al pozo. La tuneladora de la L9 del metro detenida en Mandri volverá a taladrar después de verano. AUTOR: MANU MITRU

La esperada rueda gigante de la tuneladora que excava la L9 del metro llegó de noche el pasado 10 de julio transportada en un gran tráiler desde Drassanes. / MANU MITRU / EPC

De forma paralela a la excavación, donde ya hay el túnel se trabaja en la instalación de la losa intermedia que separa los dos sentidos de circulación de los trenes (uno irá encima del otro) y la instalación de las vías. También están en obras las futuras estaciones de Campus Nord, Manuel Girona, Sarrià, Mandri y Sanllehy. Más avanzadas, ya definiendo su estructura interior, se encuentran las de Guinardó-Hospital de Sant Pau y Plaça de Maragall. Asimismo, se actúa en el macropozo de la Sagrera para conectar los ramales del norte con el tramo central.

"Obra de país"

"Se trata de una gran obra de país. Empezamos a ver el final de lo que muchos habían empezado a trabajar hace muchos años", ha afirmado la consellera de Territori, Sílvia Paneque. La consellera ha explicado que en la línea se invertirán 1.000 millones de euros en los próximos cinco años, y un total de 6.271 millones desde el inicio de las obras. Cuando llegue a su término sumará 48 kilómetros y 50 estaciones, y se espera que registre 113 millones de viajes al año, que permitirán extraer de la red viaria 8.130 vehículos al día.

"La línea 9 permitirá conectar los municipios del Área Metropolitana para la movilidad en la gran Barcelona", ha destacado la primera teniente de alcalde de Urbanisme, Acció Climàtica i Mobilitat, Laia Bonet, que ha recordado que TMB ya está tramitando la compra de nuevos trenes para equipar la línea. En total, sumará 22 nuevos convoyesa los que ya discurren por el momento por cada extremo de la línea.
