Mejora de la operativa
El aeropuerto de Barcelona-El Prat no se espera a la ampliación: renovará el asfalto de la pista del mar, construirá nuevos carriles y modernizará instalaciones
Aena invertirá más de 110 millones de euros en dos proyectos que arrancarán este noviembre, se alargarán hasta el 2028 y comportarán el cierre durante 60 días de la 06R-24L, la pista que se alargará
La directora de la infraestructura barcelonesa, Eva Valenzuela, asegura que la voluntad es acortar los tiempos de espera de las aerolíneas en el campo de vuelo y, de paso, reducir emisiones
Aena licita la reforma de la terminal T2 del aeropuerto de Barcelona-El Prat por 65,2 millones de euros

Zowy Voeten

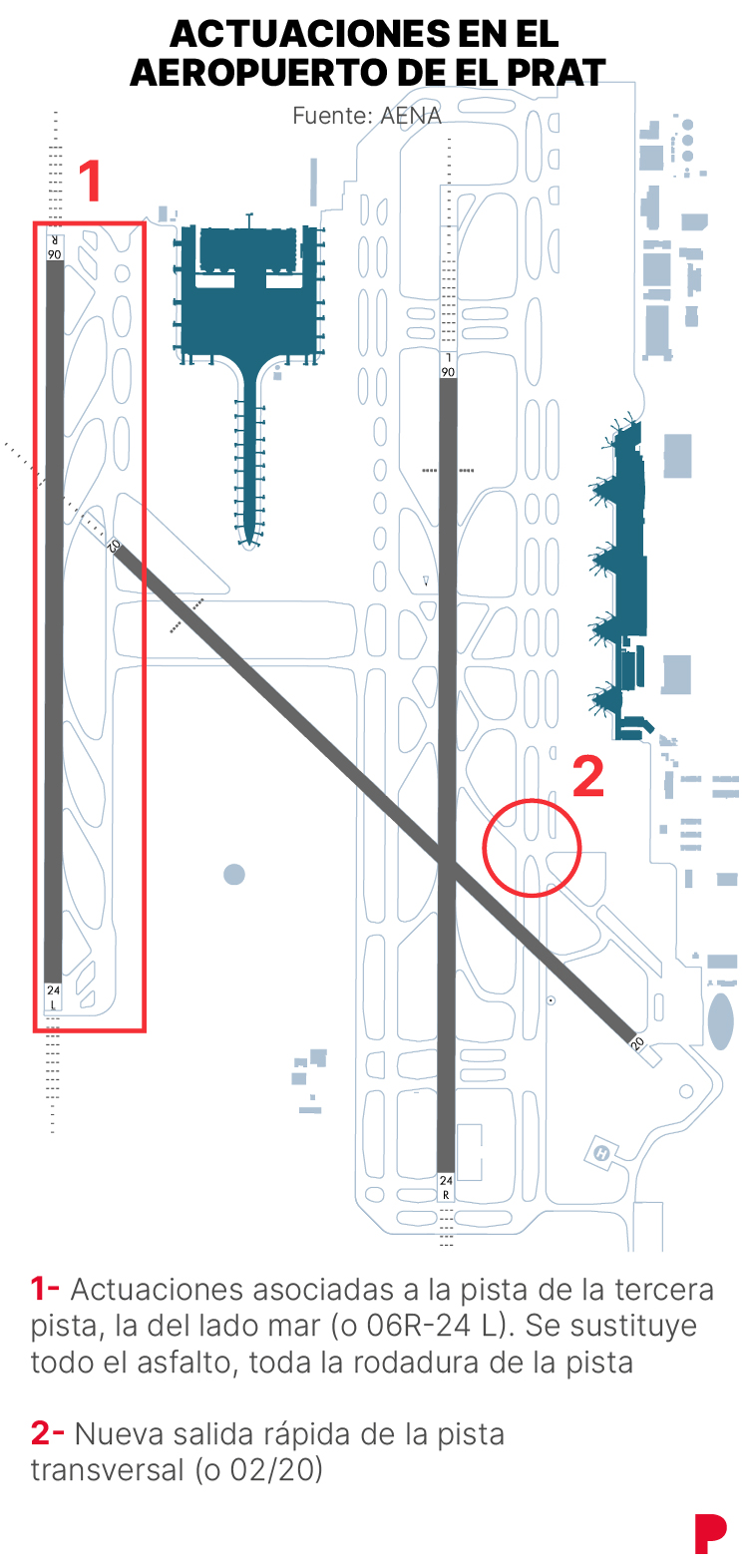

El aeropuerto de Barcelona-El Prat no se esperará a la ampliación para renovar sus instalaciones. Si hace unos días se conocían los detalles de la remodelación de la T2, este viernes Aena ha desvelado dos proyectos que, con más de 110 millones de euros de inversión, aspiran a mejorar el día a día de la infraestructura. No obstante, obligarán a reorganizar su actividad durante meses y hasta a interrumpir el tráfico durante 50 o 60 días. Se construirán nuevos carriles de rodaje para acortar los recorridos de los aviones, se reasfaltará la pista del mar, se reformarán los apartaderos de espera, se hará un nuevo estacionamiento de aeronaves y se renovará parte del sistema de balizamiento con tecnología LED más eficiente. La actuación más ambiciosa se concentra en la pista 06R-24L, la más cercana al litoral.
No se ganan operaciones por hora, que es el motivo último de la prolongación de la pista hacia La Ricarda, pero sí disminuye los tiempos de espera de las aeronaves antes de aterrizar o, una vez en tierra, recorta el recorrido hasta la terminal donde descargar el pasaje. De este modo, las emisiones también se reducen, con lo que, ha valorado la directora del aeropuerto, Eva Valenzuela, la obra tiene beneficios ambientales. Los viajeros, por su parte, tendrán que esperar menos, sobre todo al despegar a ciertas horas.
Agilizar la circulación
La mejora se centra en la eficiencia del campo de vuelo. En determinados momentos del día, especialmente en la primera oleada de salidas de la mañana, las aeronaves pueden acumularse en la cabecera esperando turno para despegar. Con nuevas calles de rodaje y una reorganización de los accesos a pista, el aeropuerto aspira a agilizar la circulación en tierra y reducir esos cuellos de botella. Sin ir más lejos, este viernes a las 10 de la mañana, una cola de aviones de distintas compañías se acumulaba en la cabecera de la 06R-24L, la pista del mar que está previsto alargar con el proyecto de ampliación.

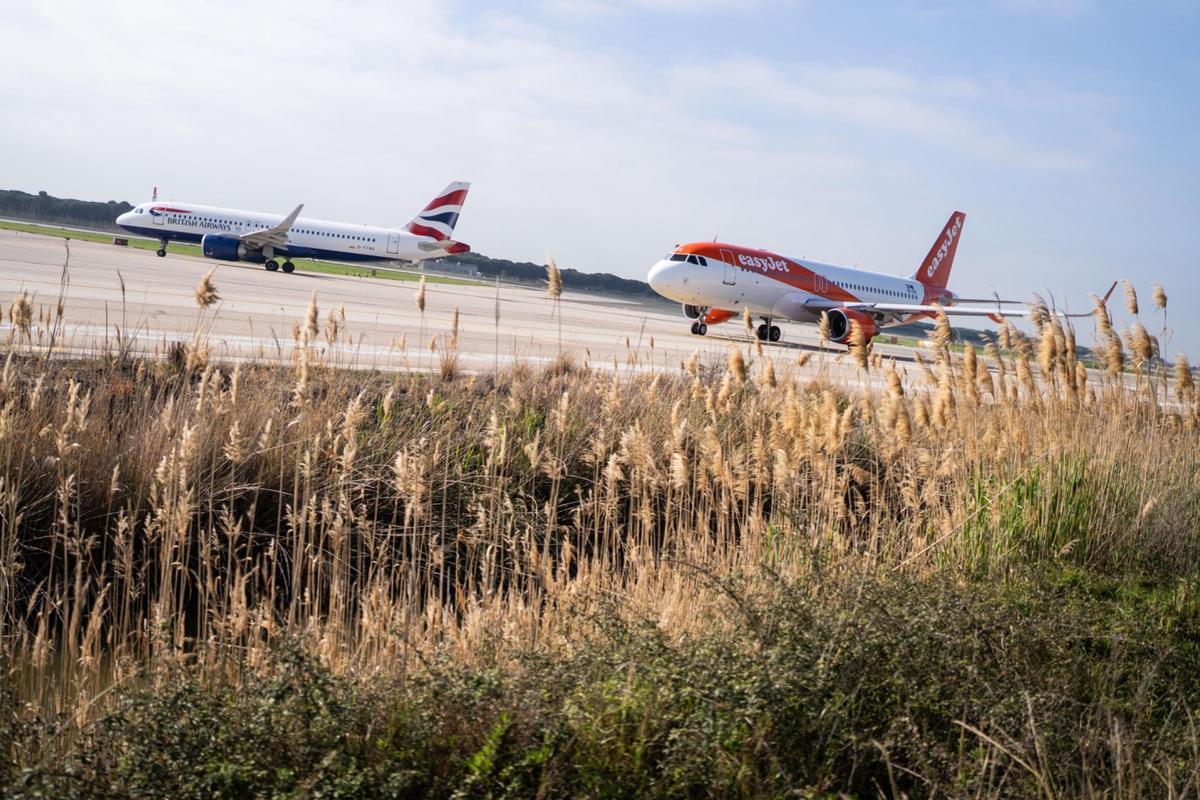

Dos aeronaves en la pista del mar, pendientes de ser autorizadas para despegar en el aeropuerto de Barcelona-El Prat. / Zowy Voeten
El jefe de operaciones del aeropuerto, Jaume Bauza, ha detallado los dos proyectos. El más largo, costoso y que afectará a las compañías aéreas porque les obligará a reducir oferta, será el del cambio de pavimento de la pista más cercana al mar, conocido como "recrecido". Es una infraestructura con 21 años de vida y, al contrario de lo que ocurre con las carreteras y las infraestructuras ferroviarias, en el mundo aeronáutico están obligados a renovarlas por seguridad cada cierto tiempo.
Rodadura nueva
Desde el gestor aeroportuario prefieren que no se les acumulen las actuaciones y, en su calendario, han preferido que estos complejos trabajos se hagan y acaben antes de que llegue la prolongación de esta 06R-24L: "Así cuando se alargue ya tendrá la rodadura nueva en dos terceras partes", ha razonado Valenzuela.
Después, ya llegará el momento de sumar el medio kilómetro pactado en junio del año pasado entre el Govern y Aena, siempre que la Unión Europea avale la ampliación. Estos trabajos durarán 30 meses, ha detallado Bauza, aunque ahora mismo está en exposición pública para lograr la Declaración de Impacto Ambiental (DIA). Después se concretará el proyecto, se licitará y se adjudicará. Lo que sí tienen claro es que el cierre de la pista durante 50 días se afrontará en invierno: si llegan a tiempo en el del 2027 y, si no, en el 2028.

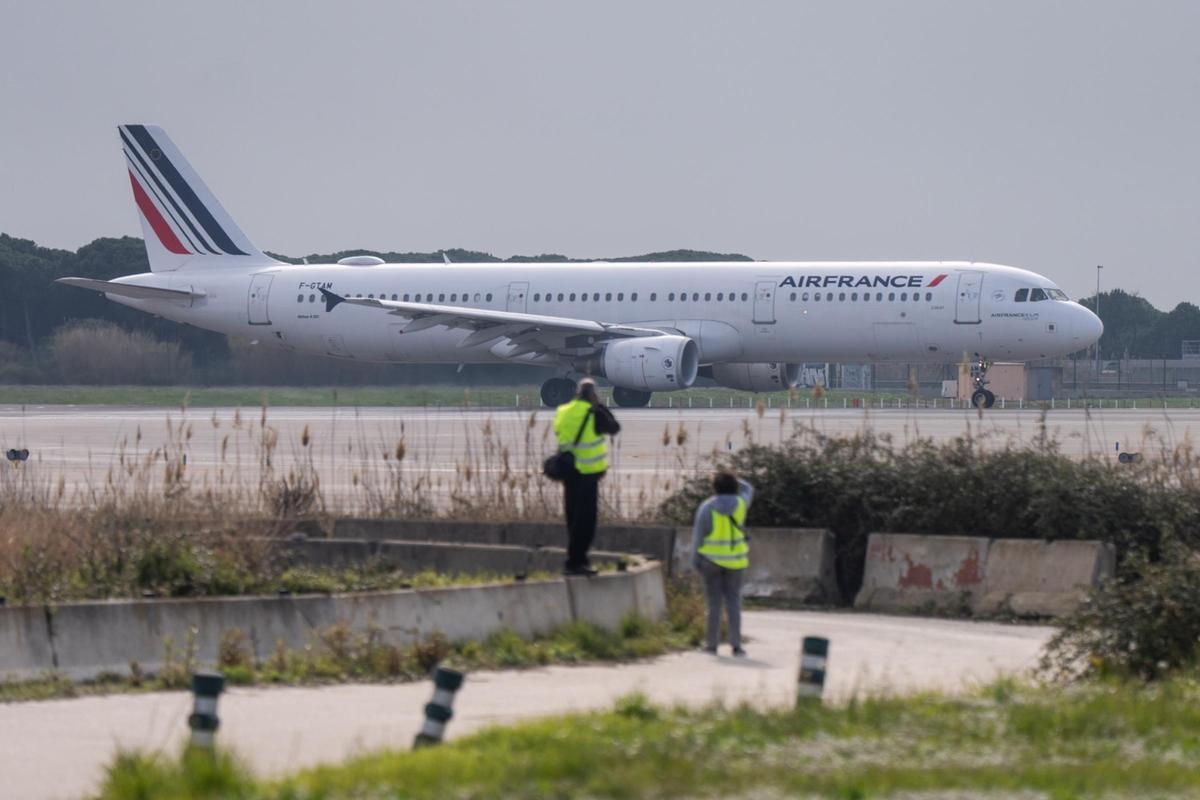

Un avión de la compañía Air France en la pista del mar del aeropuerto de Barcelona-El Prat, que renovará el pavimento a partir del 2027. / Zowy Voeten
Otro de los cambios más relevantes en este sector será la construcción de una nueva calle de rodaje paralela a una de las existentes, que permitirá alimentar la pista con más puntos de acceso. Actualmente, en condiciones de baja visibilidad solo se puede utilizar un punto de entrada para las aeronaves que van a despegar. Con la reconfiguración prevista se podrán habilitar hasta seis accesos en condiciones normales y tres incluso cuando haya niebla o visibilidad reducida, una situación relativamente frecuente en la zona litoral del aeropuerto.
Nueva salida rápida
El otro proyecto, de 3,1 millones de euros y un plazo de ejecución de 12 meses, afecta a la pista transversal, que principalmente se utiliza de 23.00 horas a 7.00 horas, o sea en horario nocturno para evitar molestias por ruido en los municipios cercanos. Es una infraestructura que cada vez tiene más tráfico, han admitido, y lo que ocurre ahora es que los pilotos usan "atajos" para rodar menos por el aeropuerto e irse a la terminal donde deben estacionar lo antes posible. Bauza, conciliador, ha asegurado que la voluntad de Aena es evitar que esas aeronaves den tanta vuelta y por eso se construirá una nueva salida rápida de esta pista cruzada (también denominada 02-20). Pasajeros y aerolíneas ahorrarán tiempo y combustible.
La nueva infraestructura consistirá en una calle de rodaje de unos 550 metros, en curva, que permitirá a los aviones abandonar la pista a mayor velocidad tras el aterrizaje. Actualmente, muchas aeronaves que utilizan la pista cruzada (suelen ser los Airbus A320 y Boeing 737 o similares de las compañías Vueling, EasyJet, Ryanair o Wizz Air ) deben recorrer prácticamente toda su longitud antes de poder salir hacia las terminales, lo que alarga el tiempo de ocupación de pista.

El aeropuerto de Barcelona-El Prat no se espera a la ampliación: renovará el asfalto de la pista del mar, construirá nuevos carriles y modernizará instalaciones. / Zowy Voeten
De 65 segundos a 54
Según los cálculos de Aena, el tiempo que tarda un avión en liberar completamente esta pista se reducirá de unos 65 segundos a aproximadamente 54. Aunque la diferencia pueda parecer pequeña, en un entorno aeroportuario esos segundos son relevantes porque determinan cuándo puede aterrizar o despegar la siguiente aeronave.
