Visita al tramo central
La tuneladora de la L9 ya está a 500 metros de la estación de Sarrià
La perforación del subsuelo de Barcelona para construir la línea de metro más larga avanza al ritmo previsto para que funcione en 2027
Un ejército de 200 personas trabaja las 24 horas y los siete días de la semana que garantizar el ritmo y la seguridad de la obra
La tuneladora de la L9 del metro de Barcelona arrancó de nuevo en junio. El tramo central de la línea ferroviaria, la que le da sentido porque conecta los dos extremos del área metropolitana, aún tardará años en culminarse. No obstante, Govern y constructoras miman la mayor inversión en obra pública de las últimas décadas: siguen alimentándola presupuestariamente sin sonrojos por el calendario y aplauden cada tramo que avanza.
El cometido de la tuneladora 442 (la que trabajó en la Zona Franca era la 221, lo que demuestra cuánto ha prosperado la empresa alemana que las fabrica) es perforar el subsuelo barcelonés entre Campus Nord, poco antes de la parada de Manuel Girona, y Lesseps. En nueve meses ha avanzado un kilómetro y le quedan 500 metros para llegar a Sarrià, describe el director general de Infraestructures de Mobilitat de la Conselleria de Territori, David Prat, instantes antes de descender 43 metros por el pozo de acceso que hay en la esquina de las avenidas de Gregorio Marañón y de Xile, al lado del Camp Nou. EL PERIÓDICO baja con él y varios técnicos.

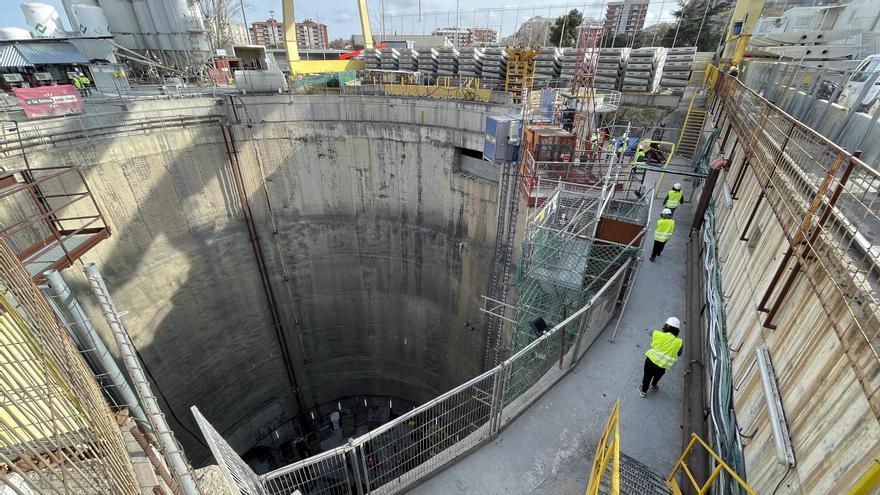

Pozo de Camp Nou para acceder a las obras de construcción del túnel de la L9 del metro de Barcelona.
/Antes cinco máquinas, ahora una
Es una tuneladora que, por ser la única que ahora trabaja en la L9 (tiempo atrás hubo hasta cinco de forma simultánea), se la examina y vigila con mimo. En julio del año pasado, 240 metros, tras un par de meses bajo tierra. Ahora, ya se ha superado el kilómetro. Quedan 3,3 kilómetros más y superar tres futuras paradas -Sarrià, Mandri y El Putxet-, relata la técnica del Departamento Laura Carrasco, experta en geología.

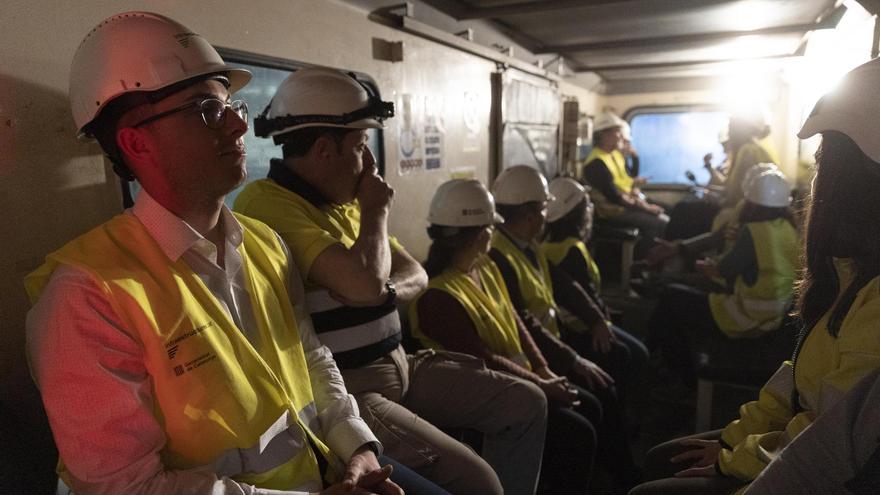

Interior del vagón que transporta a trabajadores y técnicos hasta la cabecera de la tuneladora de la L9 del metro, en el tramo entre Manuel Girona y Sarrià.
/Quedan 3,3 kilómetros más y superar tres futuras paradas -Sarrià, Mandri y El Putxet-, relata la técnica de la Conselleria de Territori Laura Carrasco, experta en geología.
Tanto Carrasco como Prat saben con detalle qué hace el enorme gusano de hierro de 120 metros de longitud bajo tierra, pero si hay alguien que encarna la pasión por esta obra es la ingeniera de Infraestructures.cat Mireia Laguna. "Me despierto a las cinco de la madrugada y puedo ver en remoto si todos los parámetros de la tuneladora están como corresponde. Una vez comprobado, vuelvo a dormir un rato más", sonríe a bordo del tren que desplaza al grupo hasta la enorme máquina de tipo EPB, que significa que puede horadar granito o pizarra, más estable, o a presión, si se encuentra tierras menos densas como el crisol.
Puesta en marcha gradual

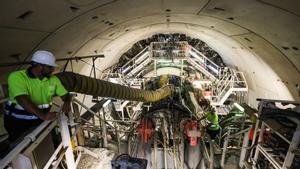

Ya junto a la 'bestia' responsable de hacer realidad el tramo central de la L9, los empleados de la UTE formada por Dragados, Acciona, Comsa y Sorigué muestran sus rutinas. El piloto de la máquina, los encargados de vigilar que las 228 picas, 73 cortadores y 16 brazos del cabezal estén bien, los que supervisan la cinta transportadora, quienes colocan las dovelas de los arcos que formarán el túnel. En total son un ejército de 200 personas que trabajan por turnos 24 horas y siete días a la semana para que siga girando y avanzando con seguridad hacia Lesseps, donde tiene que llegar en diciembre del 2024.

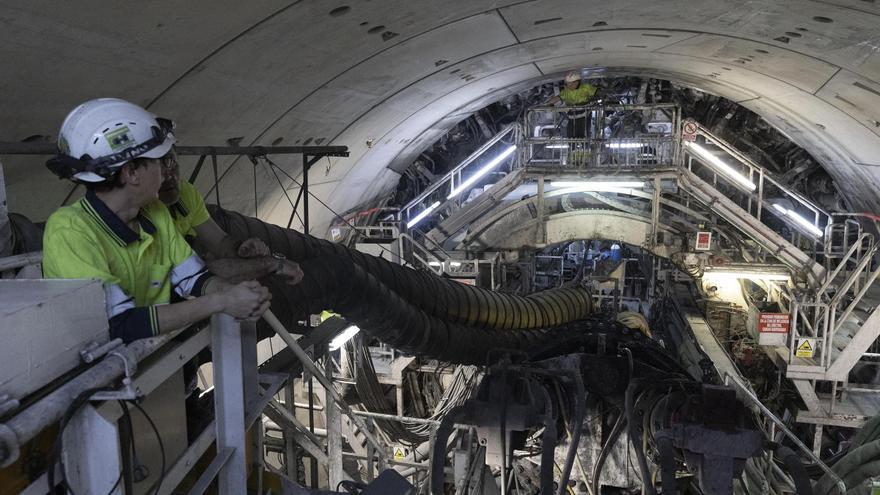

Los trabajadores preparan las dovelas del arco del túnel que se está construyendo con la tuneladora de la L9 del metro.
/Los calendarios nunca se han llevado bien con esta infraestructura ferroviaria, que ha visto como las crisis han eternizado su ejecución, así que hace tiempo que nadie se atreve con las promesas absolutas. "La entrada en servicio será gradual, pero no sabemos qué estaciones se abrirán antes, ni cuándo ni cómo", se encoge de hombros David Prat.
Los calendarios nunca se han llevado bien con esta infraestructura ferroviaria, que ha visto como las crisis han eternizado su ejecución
Lo mejor, sabe por experiencia, es que los presupuestos dediquen cada año una partida, que en el caso del 2023 es de 92,6 millones de euros. Las últimas estimaciones del Govern calculan que el metro de la L9 rodará por el tramo central en 2027, una vez construidas las estaciones, hechas las instalaciones y las comprobaciones preceptivas.
Dovelas que forman el túnel
Este martes, la tuneladora se dispone a colocar el anillo 3.096, formado por siete dovelas que encajan con la ayuda de los operarios, narra la jefa de obra de túnel de Dragados, Sílvia Rodríguez. La máquina avanza 1,8 metros y se coloca un anillo, lo que hace que el túnel vaya tomando forma. Y así sucesivamente.

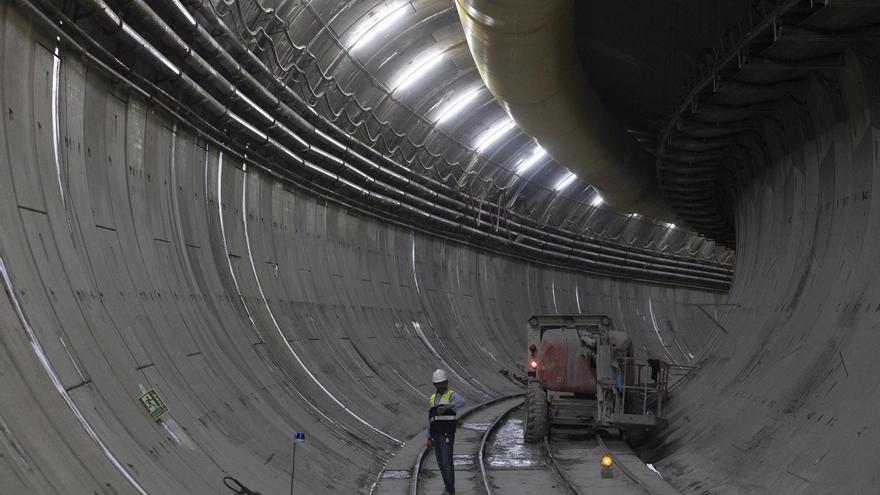

Imagen del túnel de la L9 del metro, en el tramo entre Manuel Girona y Sarrià, en el recorrido ya acabado por la tuneladora.
/Las jornadas que va mejor, se pueden llegar a hacer hasta 15 o 20 metros al día, pero hay otros que solo ocho metros
El ritmo de la máquina es muy variable y va en función del terreno, también de cómo se comportan los 500 metros de cinta transportadora, de las paradas programadas. Las jornadas que va mejor, se pueden llegar a hacer hasta 15 o 20 metros al día, pero hay otros que solo ocho, por ejemplo.
Zonas muy pobladas
La L9 - L10 tiene tres métodos de construcción: el más conocido que se hace con pantallas, el elevado sobre un viaducto como en la Zona Franca y el tipo pozo que se estrenó en el extremo sur de la línea, en Santa Coloma. El que se está llevando a cabo ahora en el tramo central es como este último, con estaciones incorporadas al propio túnel, especialmente pensadas para zonas densamente pobladas o con numerosos servicios en el subsuelo, que deben salvarse.
De 23 a 113 millones de viajes al año
En estos momentos la L9-L10 del metro tiene dos tramos en funcionamiento. Por el norte, con los recorridos Can Zam-Can Peixauet-La Sagrera o La Sagrera-Gorg, abiertos en 2009 y 2010. En el sur, la L9 al aeropuerto (inaugurada en 2016) y la L10 de Collblanc a la Zona Franca, con estrenos en 2018, 2020 y 2021. Ahora falta conectar los dos extremos.
La L9-L10 sud tiene 27 kilómetros y 23 estaciones y la usan 13 millones de pasajeros cada año. La norte atrae a 10 millones de personas anuales en un recorrido de 11 kilómetros y 12 estaciones. Cuando esté acabada la galería hasta Lesseps y se complete el túnel del tramo central, en 2027, la L9-L10 pasará de los 23 millones de viajeros actuales a 113 millones, según las estimaciones del Govern.
